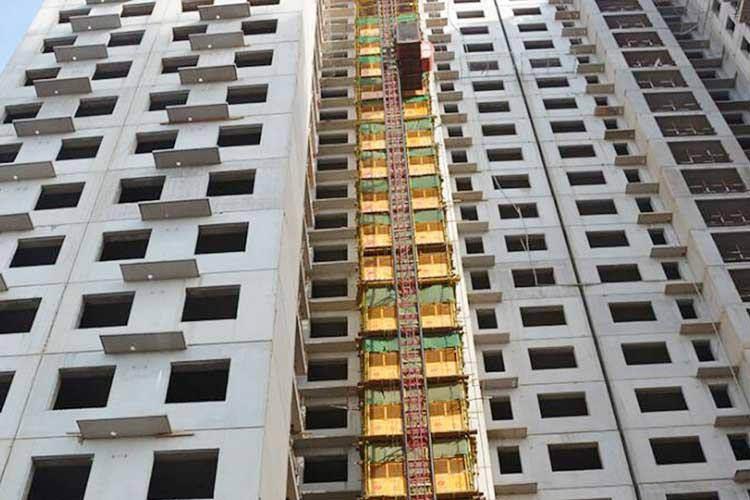

作为建筑工程施工中不可或缺的重要垂直运输工具,如何使济宁施工电梯租赁设备较大限度地为工程施工服务,保障施工电梯的施工安全及运行效率,这一直都是项目管理的重点工作之一。下面,我司将结合多年工作实际经验,就济宁施工电梯租赁设备使用管理中比较容易被忽略的几个问题进行简单分析和探讨,希望能够引起相关管理者的注意。
➤提前规划好现场通道
济宁施工电梯租赁设备四周须保持通道畅通,否则施工电梯安装无法进行、使用极不方面。因连体的地下车库在结构施工时,一般先保障含主楼的施工段,单纯的地下车库结构施工段一般进度较慢,各个施工段之间的后浇带具备浇注条件一般时间较长。浇注后需要在强度满足时方可根据设计承载力通行车辆。而在车库顶板上的施工电梯可能后浇带未浇注等原因而不能安装或无法使用。所以不论是后浇带施工,还是现场搅拌机等设施安排,都要考虑到为施工电梯安装与使用提供所需的通道。
➤提前确定某些附属砼结构的施工周期
因屋顶女儿墙一般为混凝土浇注,高度在1.3~1.5m,济宁施工电梯租赁设备笼子位置的女儿墙在拆除电梯前浇注为宜,如果浇注过早,未在女儿墙位置预留通道,将导致搭设的坡道斜度过大,进出料困难,同时屋面需要预留较大面积无法施工。14#楼1层阳台与2层及2层以上阳台外悬挑尺寸不一致,1层阳台多悬挑出45cm,在结构施工时,需要将1层阳台结构后浇,否则安装施工电梯时为避开1层阳台,电梯标准节距离楼层过远,无法固定附墙。
➤施工电梯与楼外墙之间保持特定距离
有些施工单位为了节省施工电梯位置的钢管、扣件、脚手板等周转料具的租赁费用,在安装济宁施工电梯租赁设备时让施工电梯笼子紧靠楼座外墙。因楼板层标高与施工电梯可以加设附墙标准节位置标高极有可能不在同一水平面上,加上施工电梯笼子紧靠楼座外墙,这样会导致施工电梯附墙不与楼面相平,存在特定斜度,进而导致施工电梯至楼层通道斜度大,进出料困难,导致施工电梯处预留地面等施工内容较多。济宁施工电梯租赁设备与楼外墙之间没有距离有可能导致附墙无法调节,致使标准附墙件无法使用,需要改装而增加费用,同时存在安全隐患。所以,应根据施工电梯型号,在施工电梯笼子与楼外墙之间保持1.0~1.4m的距离,这样对附墙安装、进出料都有好处。【具体可参考《济宁施工电梯租赁使用管理要点汇总!肯定有你忽略的》的相关内容】
在建筑工程施工中,济宁施工电梯租赁设备的运用,无疑极大地减轻了施工人员的劳动强度,并使得工程施工效率得以大幅提高,但其管理也相对复杂,只有加强安装、使用、拆除全过程的管理,才可更好地保障施工电梯的运行安全及运行效率,保障施工安全生产的需要。
